臨沂國能生物質熱電110kV送出工程需要對110kV新建線路、舊線路及110kV朱保變電站線變組分四個階段進行停電改造,按照停電計劃,在9月1日-9月10日進行第一階段和第二階段的改造,經過前期的準備工作及10天的緊張有序的工作,110kV合九朱線和合朱義線及110kV朱保站兩臺主變,送電完成,電壓正常,主變保護正常。

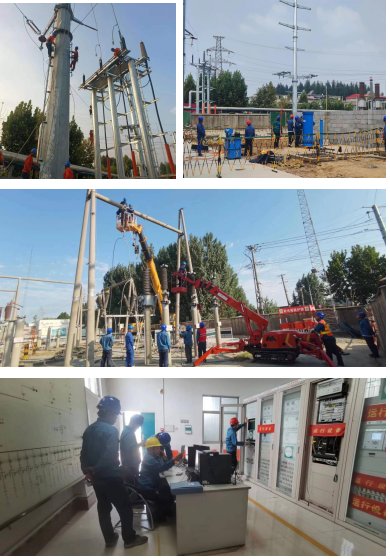

9月1日-9月3日,110kV合九朱線和2#主變停電,涉及到110kV朱保站改造,公司變電負責人與變電檢修工區、運行工區、信通、電纜工區等部門通力協作,站內主要工作是拆除內橋間隔北側隔離開關及上檔線、二次線拆除、接線,光纜改造、保護調試;線路方面是兩條ADSS光纜的架設、新建12#桿的組立等工作有條不紊,確保了第一階段110kV合九朱線和2#主變的成功送電。
9月4日-9月10日,110kV合朱義線和1#主變停電,變電站方面難度主要是拆除110kV I段母線及南側母線架構和#1主變高壓側接線改造為線變組接線的電纜施工;線路方面是110kV合朱義線南側地線T01#-T28#更換為OPGW光纜施工,其中跨越國道1處,省道1處,小道3處,10kV線路4條,0.4kV6條,為基建三級風險,項目部及施工班組各骨干人員提前勘察現場,制定完善的施工方案,排出工期計劃,做好人員準入和分工,準備好材料和工器具,保證了110kV合朱義線和1#主變的成功送電。
通過本次停電改造,公司各班組通力協作,展現出“講政治、精業務、敢斗爭、勇爭先”的精神特質,為下一階段施工奠定了基礎,為順利完成本工程開好頭起好步。
