高新區10kV民安II線北河南支線9月11日7:00-17:00對#1-#34桿停電改造檢修,需安裝、更換一二次融合成套柱上斷路器10臺,安裝、更換10kV三相隔離開關12組,安裝、更換10kV交流避雷器12組,更換一二次融合環網柜1臺,拆除、制安3*400電纜T型頭5個,拆除、制安3*70電纜T型頭2個,2處線路(#17、#17A)開斷T接隔離開關2組,加裝接地掛環10組,停電參與人員45余人。

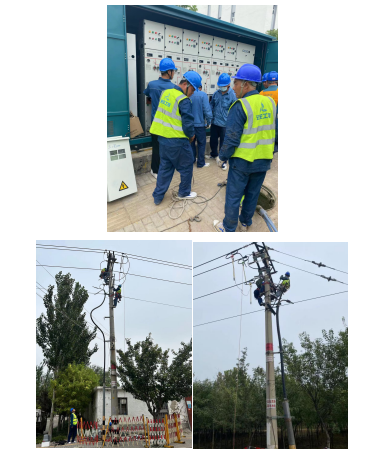

配電項目部提前策劃,制定出相應的技術措施和方案,作業人員早晨6:00就進入了施工現場做停電前施工準備,對作業人員分為7個作業小組,1個現場服務保障小組,采用落實小組負責人負責制的方法將責任落實到人,各司其職,確保工作有條不紊進行。高新區供電中心副主任孔祥青到現場檢查指導工作,對瑞安公司的施工組織給予肯定。下午14:00,提前3個小時完成全部工作,驗收一次性通過,按計劃17:00完成送電運行,贏得了高新區供電中心的一致好評。
