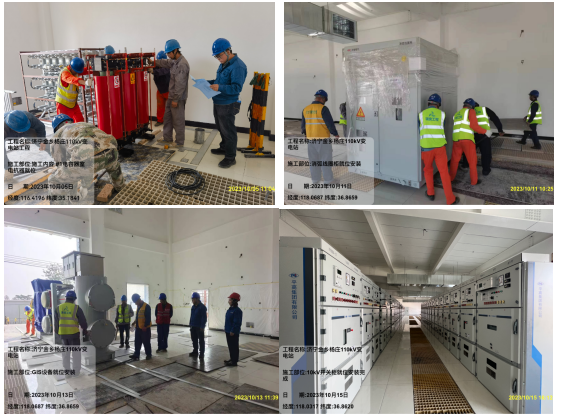

瑞安公司承接的濟寧金鄉楊莊110kV輸變電工程電氣部分主要包含:2臺110kV 主變壓器;110kV GIS 6個間隔;10kV 開關柜44面;10kV 電容器組2套;10kV 接地變2臺;保護屏49面;電纜敷設3萬余米。為保障電氣設備安裝工作順利進行,9月27日完成土建交付電氣安裝階段中間驗收,并精心策劃編制電氣設備進場安裝方案,10月2日,49面保護屏就位安裝完成;10月5日,2套10kV電容器組就位安裝完成;10月11日,2套10kV消弧線圈并聯小電阻成套裝置就位安裝完成;10月13日,110kV GIS 6個間隔就位安裝完成;10月15日,44面10kV開關柜就位安裝完成;10月17日進行主變壓器就位安裝。電氣施工過程中,濟寧供電公司領導全程跟蹤,特別強調施工人員的安全意識和現場安全措施,確保了所有進場設備的順利就位,為下一階段高低壓電纜敷設、調試及如期送電運行奠定了基礎。
