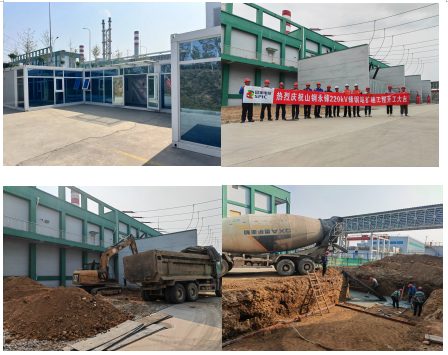

瑞安公司承建的山東電力工程咨詢院分包項目山鋼永峰220kV鋒鋼站擴建工程:本期建設2臺220kV、240MVA變壓器(#1、#5),最終規模6臺240MVA變壓器。220kV部分本期新增#1、#5主變進線間隔及#6主變進線間隔母線側隔離開關,無新增出線間隔(預留220kV兩條聯絡線接口);110kV部分本期新增#1、#5主變進線間隔、#6主變進線間隔母線側隔離開關和14個出線間隔、完善2個出線間隔(前期母線側隔離開關已上);10kV部分建設Ⅰ/Ⅱ段母線、Ⅸ/Ⅹ段母線,#1、#2、#9、#10SVG成套裝置,單臺容量為15Mvar。2023年9月14日工程開始進場,9月16日完成項目部現場臨建,10月12日正式開工,截止目前完成#1、#5主變基礎基坑開挖,#5主變基礎墊層澆筑,SVG區域和高壓電抗器區域室外硬化地坪破除工作。
