日韩经典午夜福利发布,亚洲中文字幕久久久一区,欧美叉叉叉bbb网站,国模GOGO无码人体啪啪

電力工程設計施工
您當前的位置 : 首 頁 >> 新聞中心 >> 公司新聞

鄭濟高鐵聊城西站配套基礎設施項目一期樞紐功能區10kV及以下變配電工程送電成功

發布日期:2023-12-07 00:00:00 作者: 點擊:

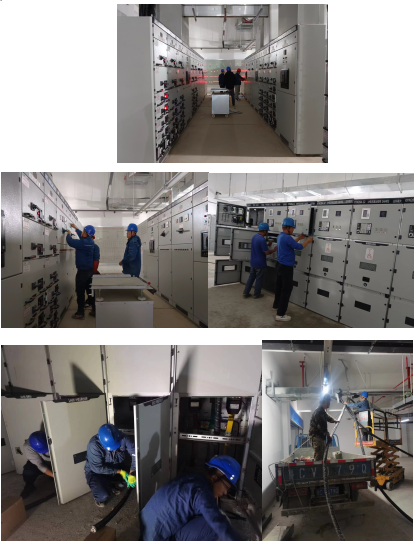

2023年12月6日下午4點30分,瑞安公司承接的鄭濟高鐵聊城西站配套基礎設施項目一期樞紐功能區10kV及以下變配電工程送電成功。工程3座配電室(含開閉所)安裝KYN-28高壓柜27臺、MNS低壓柜99臺、SCB11-1600變壓器9臺、SCB11-2000變壓器2臺、10kV高壓電纜敷設1900米、外線埋管70米、澆筑電纜井1座、設備的試驗、調試、送電工作。


此工程是公司首次承接的鐵路配套項目,公司經營領導班子高度重視,2023年1月19日簽訂合同后,立即組織技術骨干力量,制定設備采購方案、編制最優施工方案,按照甲方要求2023年6月14日進場施工,施工期間正屬于夏季多雨季節和高溫天氣,給工程施工帶來諸多不便,聊城分公司加強對天氣的關注,合理做出施工安排,并做好防暑降溫工作,錯峰施工,克服了環境的影響,9月2日完成3個配電室的設備安裝工作。10月15日外線達到施工條件后,按照要求開挖埋管、敷設電纜,12月5日達到送電條件。項目負責人嚴把過程關鍵環節和現場安全質量,保證了工程“零缺陷”如期完工。


本文網址:http://zffz.net.cn/news/998.html

相關標簽:

近期瀏覽:

相關產品

相關新聞

  • 網站首頁
  • 咨詢電話
  • 返回頂部
