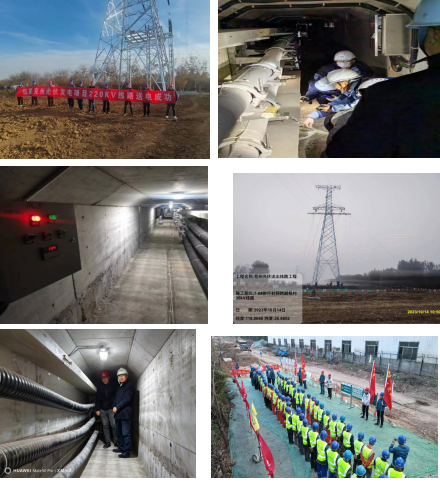

“充電成功,線路各項參數一切正常!”2023年11月29日,瑞安公司承接的兗州區興隆莊街道一期 250MW光伏發電送出線路工程送電成功。
本工程起于220kV馬青變,止于寧德時代220kV升壓站,新建線路總長5.83km。其中,新建架空線路長度4.9km,新建桿塔共17基,為單回雙分裂設計。新建電纜隧道長度 0.935km,隧道截面 1.3×1.9(寬×高),鋼筋混凝土結構。該工程工期緊、任務重、民事協調復雜、安全風險管控壓力大,公司經營領導班子下發了《關于成立兗州區興隆莊街道一期 250MW光伏發電送出線路工程合同履約權責體系的通知》,明確了合同簽訂、工程造價、成本管控、物資采購、工程質量進度等體系管理,同時要求現場至少有一名班子成員駐現場指導項目部開展工作,確保項目精準履約。
開工即進入“戰斗”狀態,施工項目部按照民事協調、總包對接、物資采購、分包管理等板塊編制并下發成員職責清單,進行明確分工。8月11日順利完成首基基礎開挖,累計協調鎮政府16次,累計投入降水設備22臺套,同時投入6個施工班組(每班10人)流水施工,于9月15日17基基礎全部澆筑完成。本線路交叉跨越復雜,跨越35kV電力線路2次、10kV電力線路3次、通信線路4次、省道1次、一般公路10次。積極對接路政管理部門,縮短跨越道路手續辦理時限,高效率推進手續進度。集中統籌安排施工班組及機械設備、工器具,施工期間投入吊車6臺,牽、張機各1臺,租賃鋼板鋪路160塊,租賃鋼管5000根,投入架線施工人員近100人。10月4日組塔架線進場施工,10月19日4.9km架空線路全部貫通。
隧道施工是整個線路土建施工的重中之重,施工項目部編制專項施工方案3份、組織設計現場溝通會議4次。錨定節點目標不放松,9月6日隧道首段開挖后,施工項目部實施24小時連續運轉制施工,晝夜交替換班。施工期間隧道現場每天投入管理人員12人,施工人員200余人,累計土方開挖22000m3,澆筑混凝土3000m3,加工鋼筋450噸,防水施工9300m2,電纜支架安裝11.66噸??朔昙臼┕ぴ斐傻母黜椑щy,10月29日隧道主體全部貫通。攻堅階段發揮黨員突擊隊力量,現場成立了以“黨員+電纜班”50余人的電纜敷設攻堅團隊,對標推進、責任到人,將黨支部建設成為攻堅克難的戰斗堡壘,全力以赴推進工期目標,僅用6天時間安全順利完成1*2000m2大截面電纜敷設3510米。
