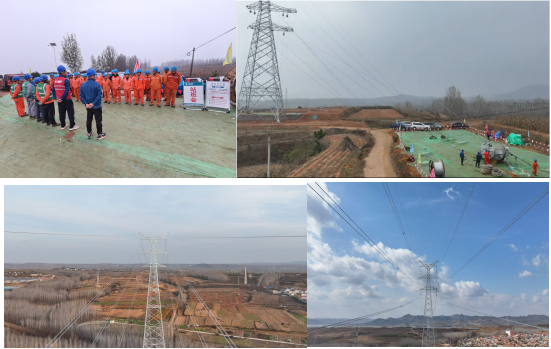

2024年11月17日,瑞安公司承接的淄博西里220千伏輸電工程(沂水段)首段導地線架線架設完成。首段架線共計1.9公里,導線采用 2×JL3/G1A-400/35 鋼芯高導電率鋁絞線,兩根子導線水平排列布置,分裂間距 400mm。地線采用 2 根 72 芯 OPGW-120 光纜??缭洁l(xiāng)道2處,跨越10kV3處,跨越35kV線路3處。本次放線區段桿塔高差大、單檔距超過500米、跨越35千伏線路處高度達到40米等特殊情況。
為保證架線施工順利開展,項目部充分做好前期策劃準備。嚴格落實現場勘察制度,將沿線每個跨越物高度、距離、角度等進行逐一確認,確保施工無遺漏,針對跨越35kV線路高度問題,積極對接屬地沂水供電公司,協調運檢、營銷等部門,采取全程停電對線路進行有效保護措施,確保施工順暢。貫徹落實“反三違、除五害”,加強過程管控,壓實現場人員責任,提升現場人員責任意思,確?,F(xiàn)場安全可控、在控。在所有人員的共同努力下,在3天時間內順利完成首段停電跨越架線施工,為后續架線施工夯實了基礎。
后續施工中,項目部將根據前期施工情況,總結經驗教訓,規范施工工藝、提升施工質量,結合人機物料法環多方面指導現場施工,確?,F(xiàn)場施工安全有序開展。
