日韩经典午夜福利发布,亚洲中文字幕久久久一区,欧美叉叉叉bbb网站,国模GOGO无码人体啪啪

電力工程設計施工
您當前的位置 : 首 頁 >> 新聞中心 >> 公司新聞

神山500kV變電站220kV間隔擴建工程工作順利完成

發布日期:2024-11-25 00:00:00 作者: 點擊:

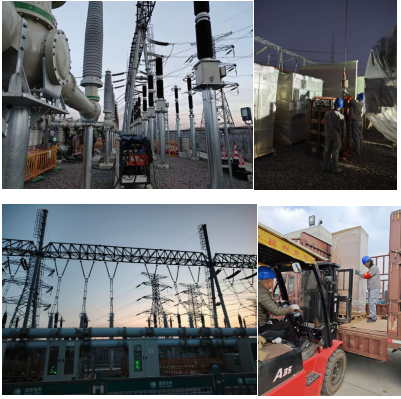

2024年11月24日,瑞安公司承接的神山500kV變電站220kV間隔擴建工程工作順利完成,本期工程擴建2個出線間隔,包括一次GIS設備組裝、引線制作,二次電纜敷設、接線、調試等工作內容,工程建設周期短、任務重,有效工期僅有18天,開工前項目部人員針對現場核對圖紙、對接設備廠家、人員設備進場報審和與業主、監理等單位進行溝通做了大量的細致策劃工作,并結合現場勘查記錄編制電氣施工三措方案、二次拆搭接專項施工方案。

施工過程中面臨交叉作業,有效工作時間嚴重縮短,為保證按計劃順利送電,班組成員不畏嚴寒、早出晚歸,經常加班至深夜十二點鐘,最晚凌晨?jī)牲c(diǎn)下班,次日正常點上班。GIS設備抽真空期間,班組成員實行24小時兩班工作制,白天一個班GIS設備組裝,晚上一個班抽真空、注氣,并嚴格按照業主要求每2小時一拍照,并發布到施工項目群中,每日工作結束后由工作負責人進行閉環反饋,全過程掌握施工進度動態。在各班組成員高效配合下,如期將工程零缺陷交付業主。


本文網址:http://zffz.net.cn/news/1215.html

相關標簽:

近期瀏覽:

相關產品

相關新聞

  • 網站首頁
  • 咨詢電話
  • 返回頂部
